INFORME SEMANAL – VISITA REALIZADA 10/11 y 12/11
Albañilería

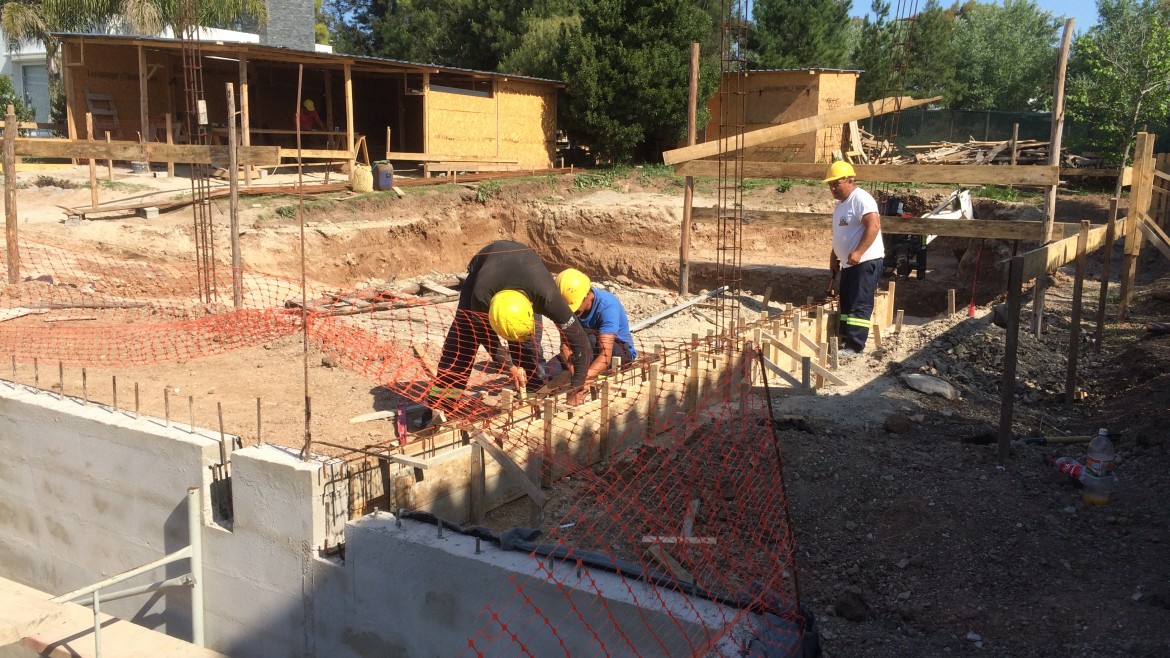

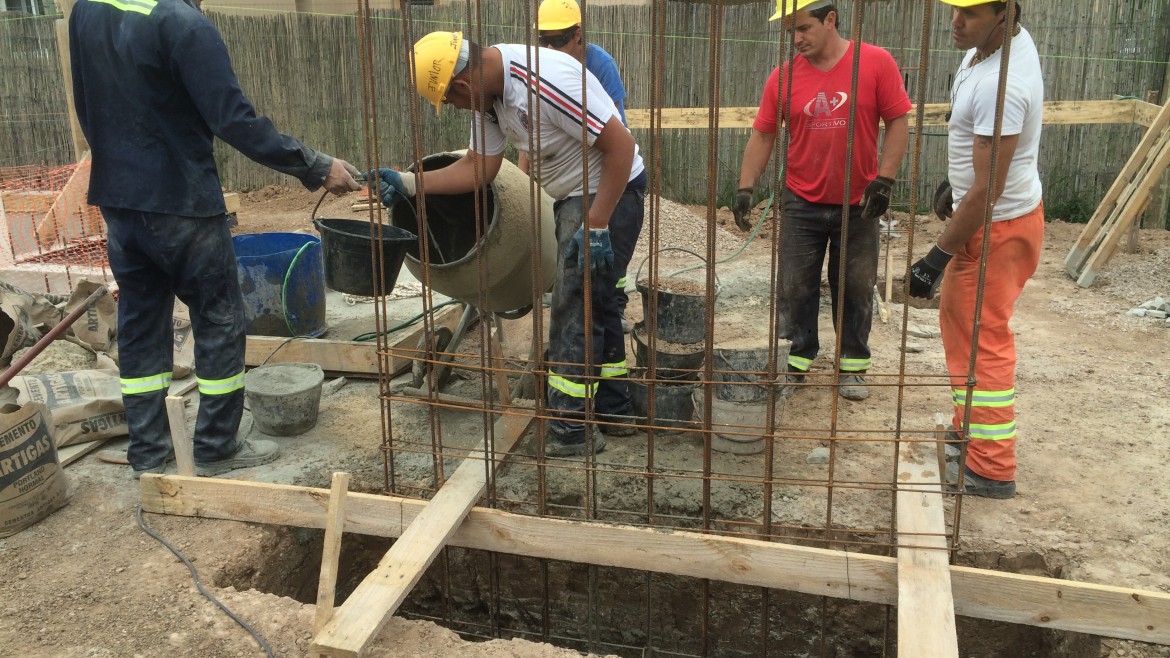

- Se comienza con la excavación para bases de pilares 19, 20 y 22. Una ves finalizada dicha tarea se coloca la armadura y comienzan con el llenado
- El día jueves el Ing. Ham visita la obra para verificar la profundidad de excavación. Ademas pide el apuntalamiento de muros de contención de subsuelo.

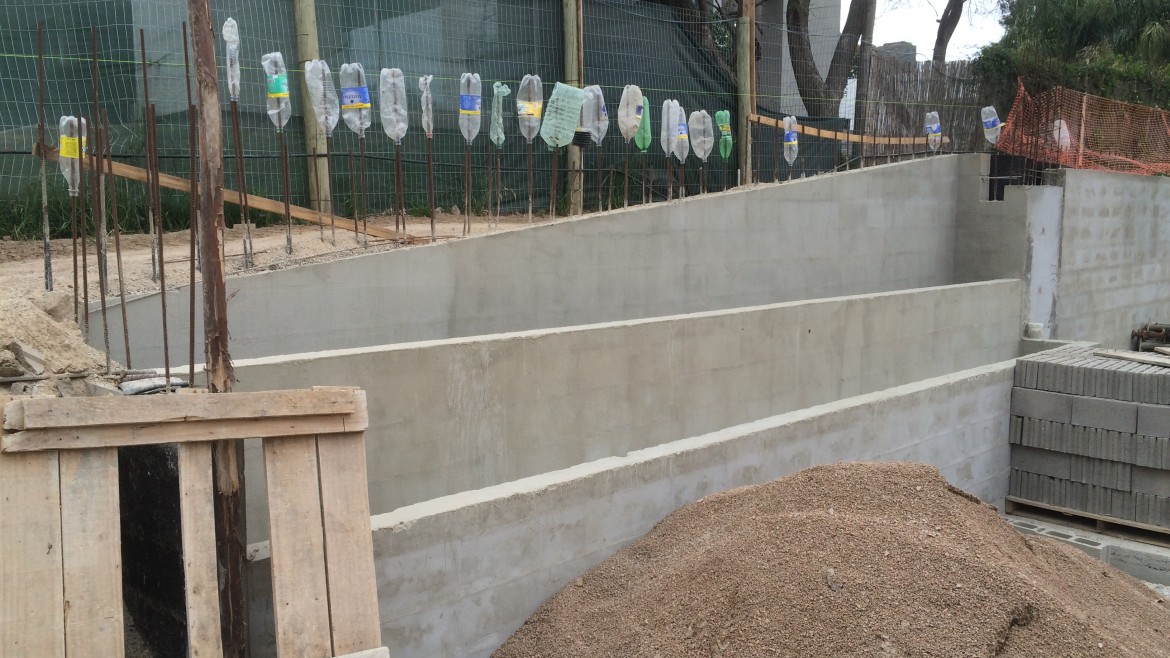

- Se termina con la impermeabilización de los muros de subsuelo, con la colocación del sistema de drenaje y con el relleno de dichos muros.

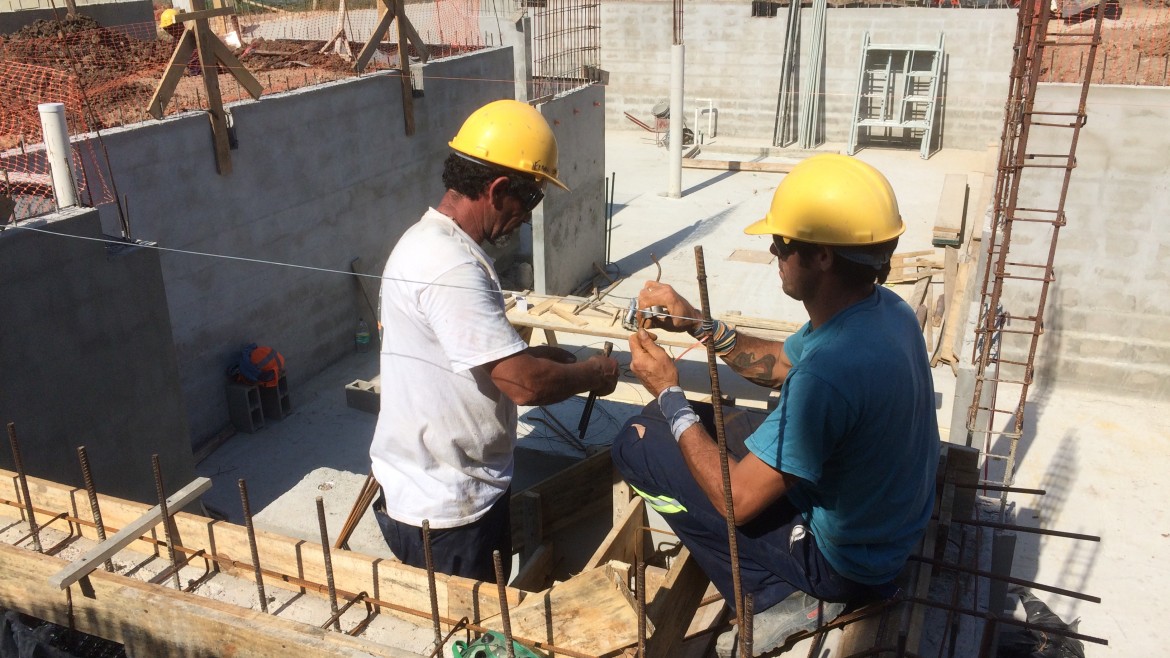

- Se trabaja en el confeccionado de armaduras de la estructura de planta baja, dejando esto pronto para el momento de encofrar la estructura de planta baja.

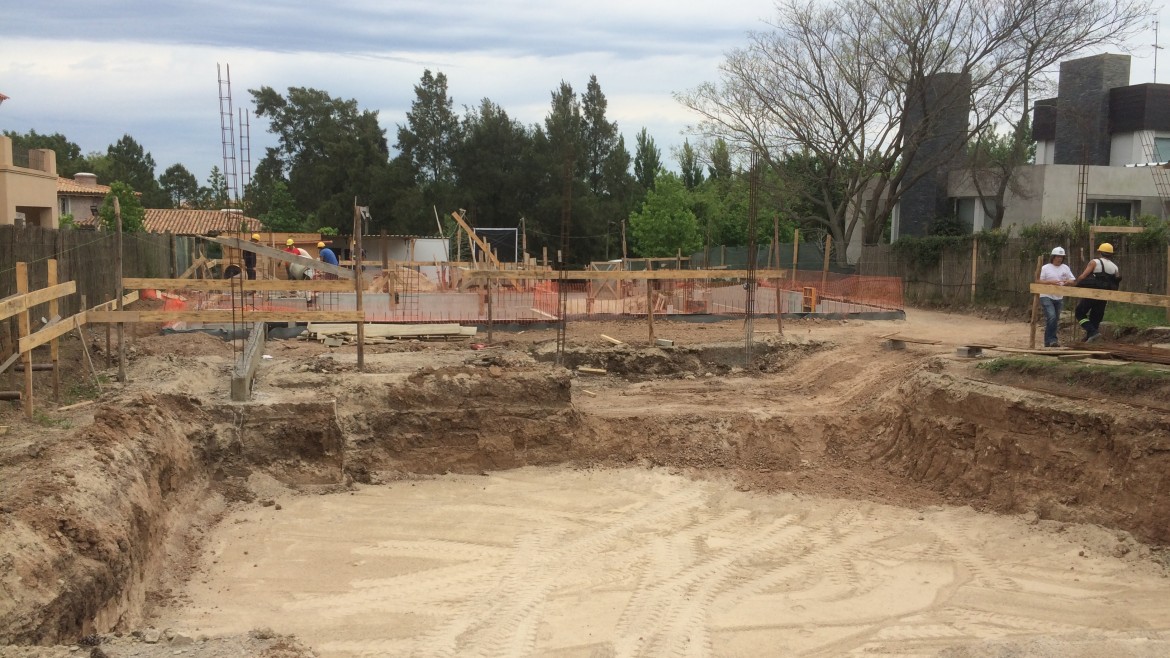

- Continúan trabajos de estructura en sector de Barbacoa y Estar exterior. Se termina con la excavación de piscina.
- Se trae a obra toda la estructura auxiliar para el encofrado de la losa de planta baja (andamios, puntales, paneles, etc)

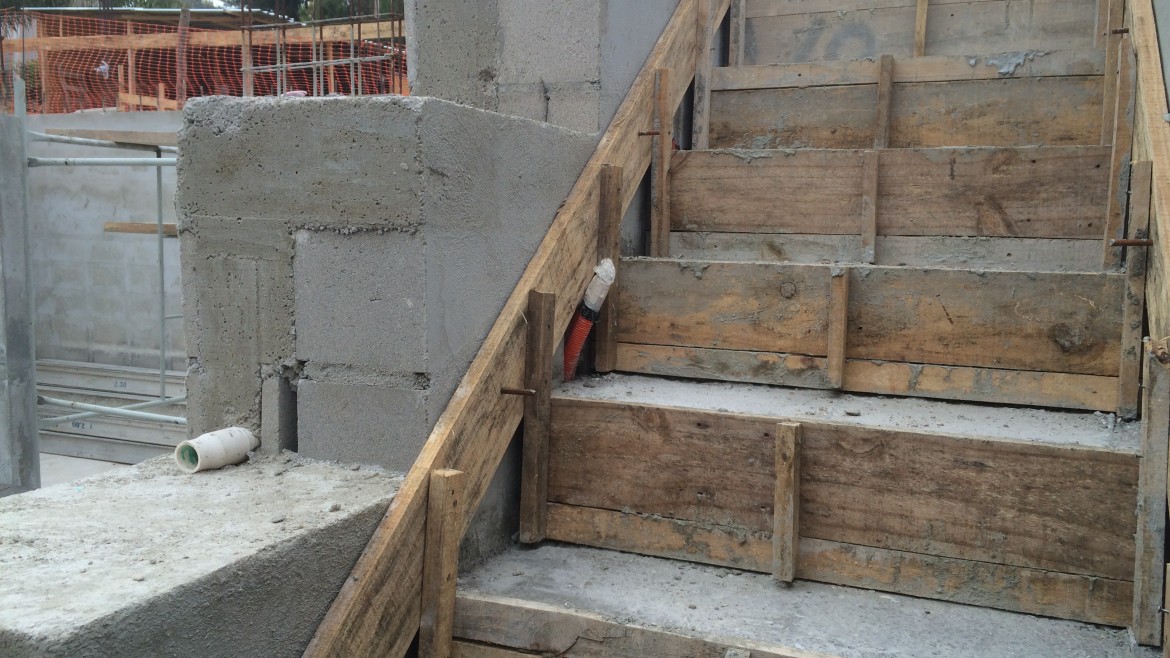

- Se llena la losa de escalera de patio de subsuelo, dejando previsiones de eléctrica y sanitaria.
Eléctrica
- Se dejan previsiones para la iluminación de la escalera del patio de subsuelo y la iluminación de piso de dicho patio
Previsiones
- Se preve el armado de la estructura auxiliar para el encofrado de la losa de planta baja.
- Se preve el ingreso del subcontrato de eléctrica para comenzar con las previsiones y pases en losa de planta baja.
Comentarios Generales
- Finalizaron los trabajos con la retroescavadora, por tanto el personal en obra volvió a ser el mismo de semanas anteriores.
